こんにちは。浜松市の工務店、ほっと住まいるの栗田です。


先週のこと・・・浜松市中区富塚町にてⅠ様邸の上棟が行われました。


上棟は他にも『棟上げ』とか『建て前』とか、あるいは建築業界用の言葉で『建て方』なんて呼ばれ方もされています。

まぁ、何パターンかある名称をどう呼ぼうが問題ないのですが、それよりも肝心なのはその日に何を行うのかということですね。


上棟日には柱や梁などの建物の基本構造となる部分の組み立て作業を大工さん数人掛かりで行います。

この日も5人の大工さんにレッカー屋さん、それにお手伝い要員として弊社から2人と・・・合計8人で作業を行いました。

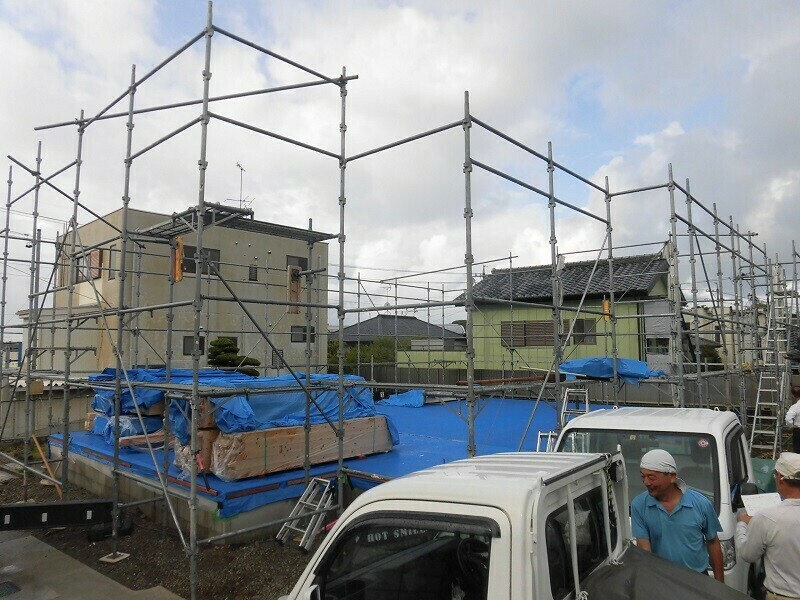

7:00 作業開始前



職人さんの朝は早く、上棟の日はいつも7:00頃には現場に集合します。

・・・と言っても、そこからすぐさま作業を始めるわけではなく、棟梁が買ってきてくれた缶コーヒーを飲みながら作業開始までの1時間、ダラダラとお喋りをしているのが通例です。

まぁ・・・無駄話ではあるのですが、その無駄話も仲間意識を高めるためには強ち無駄とは言い切れない部分もあるんですよね。



8:00 作業開始

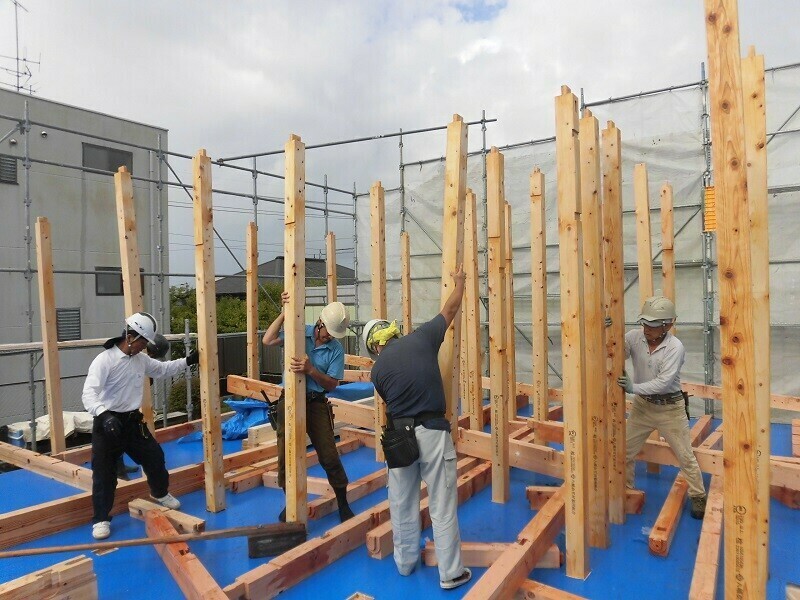

前日の天候次第で事前に1階の柱を立てておくこともあるのですが、今回はそれが叶わなかったので、まずは梁を配り、1階の柱を立てていくところから作業を始めました。

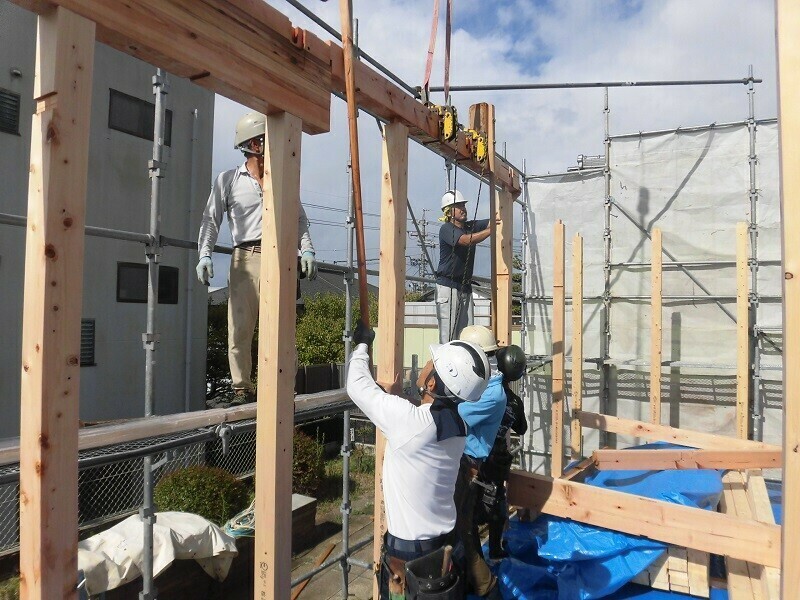

柱を立て終えると、レッカー屋さんと連携を取りながら柱のほぞを梁のほぞ穴にはめ込んでいきます。

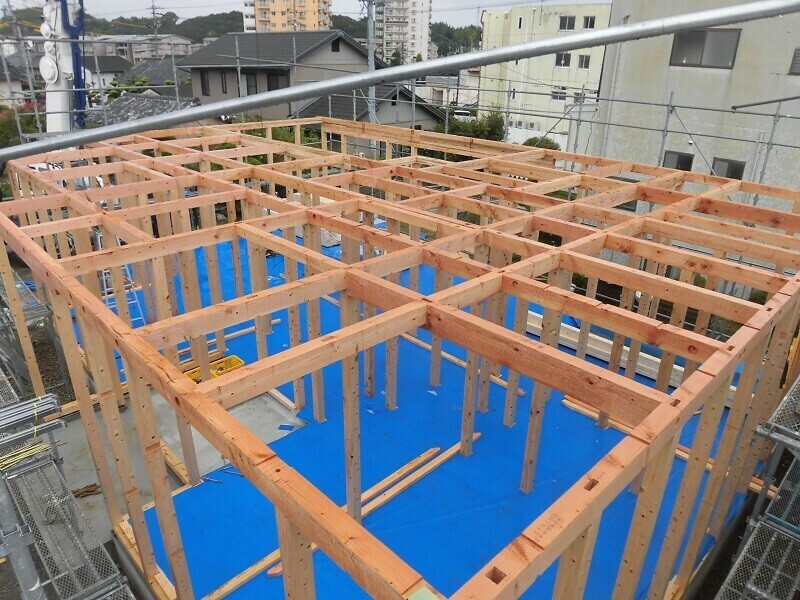

1階の梁が組み終わるとこんな感じに。

梁が碁盤の目のようなきれいなマス目状になっています。



2階建ての場合、1階の梁は90cm×90cmの間隔で組まれていることが多いのですが、Ⅰ様邸は平屋のお家ということで、90cm×180cmとか、180cm×180cmといった感じで広い間隔で組まれています。



11:39 棟上げ





2階建ての家の場合、1階の梁を組んだら2階床→2階柱→2階梁・・・という手順を踏んでいきますが、平屋の場合は1階の梁の上に小屋束を立てて、次の作業が棟上げとなります。

11時39分・・・お昼前には無事に棟木が上がりました!!


棟木というのは屋根の一番高いところに横たわって配置される木材のことを言い、Ⅰ様邸の場合、画像の矢印部分の木がそれに当たります。



ここでちょっとおさらいというか・・・冒頭で触れた名称に関してですが、上棟、棟上げなどの呼び名は『棟』木を『上』げることからそう呼ばれています。


上棟という言葉からすると、棟木が上がった時点で目標達成のような印象を受けますが、棟木が上がったからといって、それで作業が終わるわけではありません。

この日を過ぎれば残りの木工事の工程は基本的に大工さんが一人で行うことになるので、残りの時間は残りの時間で大工さんが大勢集まっているうちに進められるところまで作業を進めます。

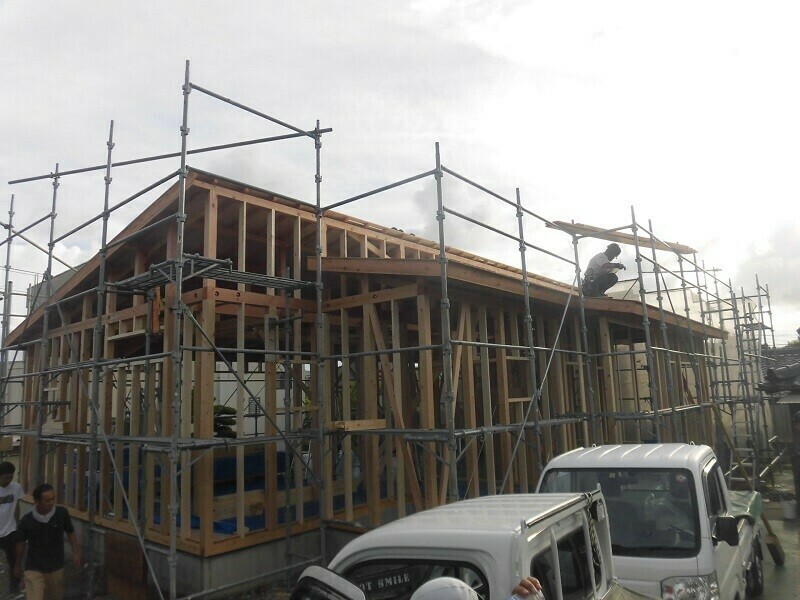

母屋に垂木を打ち、更に屋根の合板、その上に防水のルーフィング・・・・・・ここまで進んだところで1日目の作業は終了です。



建て方2日目

ほっと住まいるでは、いつも建て方作業を2日間にわたって行っています。

それは、柱などの構造躯体をなるべく濡らしたくないからに他ありません。

・・・と言いつつも躯体が全く濡れないで済むかどうかは天候次第ということになりますので、なかなか難しい面もあるのですが・・・・・・。

(実際、1日目の作業途中、天気予報を裏切って結構な雨が降ってきましたしね・・・。)


一時的に濡れてしまうのは仕方が無いにしても、雨に濡れてしまう状況を1週間も2週間も放置しておくのはやはり良くないので、2日目は耐力面材となる『EXハイパー』を張る作業を行うようにしています。

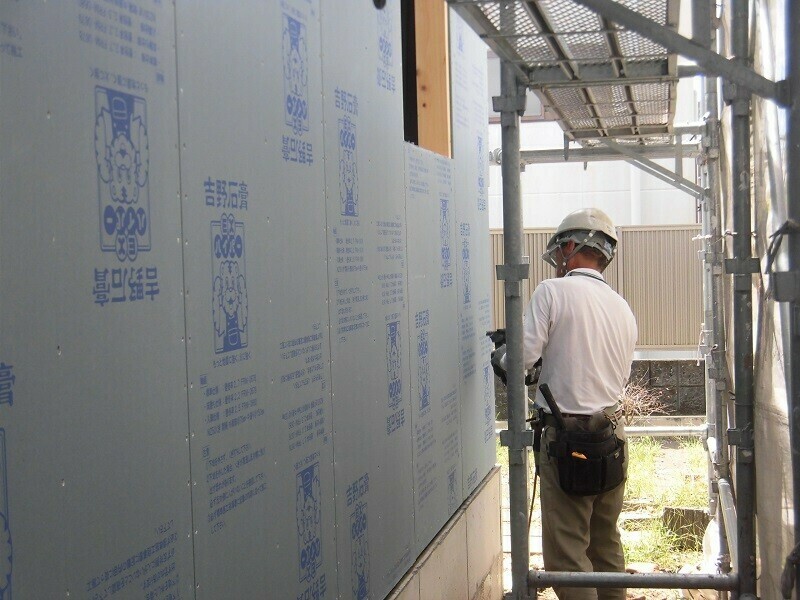

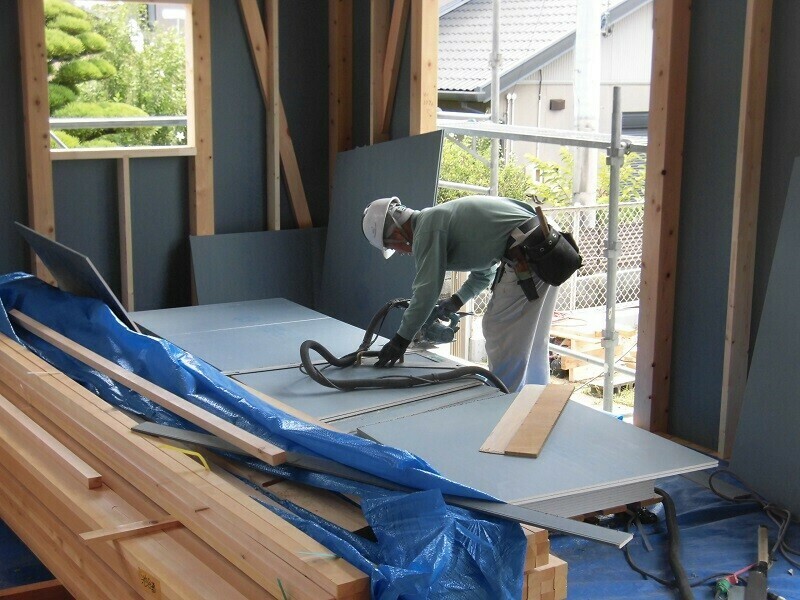

このEXハイパーですが、施工手順としてはまず寸法通りにカットして、それを外に運び出し、所定の位置に仮留めしたものを仕上げに釘打ち機で固定するという手順となります。

これを大工さんひとりで行うと、技術的に出来ないということはありませんがそれなりに時間が掛かります。

時間が掛かればそれだけ雨に濡れるリスクも高まりますので、役割分担しながら一気に進めてしまいます。



ひとりでは時間のかかる作業も、チームワークの取れた大工さんたちのおかげで2日間でここまでの状態に持っていくことが出来ました。


この時期の上棟は暑さとの闘いでもあります。

体力的にもしんどい中での作業でしたが、2日間お疲れ様でした。
